Если задать Google строку поиска «почему проваливаются проекты», вы получите несколько страниц статей и ресурсов, включая нашу статью «Пять причин, почему не выполняются проектные планы и как их избежать». Многие причины носят процедурный характер и касаются, например, определения области действия, методологии и коммуникации, но есть и общая тема: отсутствие процесса выявления рисков.
Плохое управление рисками — проблема, которая касается не только крупных компаний. Малые предприятия делают такие же ошибки, которые могут быть для них не менее (если не более) катастрофическими. Поэтому идентификацией проектных рисков должны заниматься не только крупные предприятия — она должна лежать в основе любого бизнеса.
Что такое управление рисками?
Управление рисками — это процесс выявления, отслеживания и обработки потенциальных рисков, которые могут повлиять на общее состояние бизнеса и его репутацию. Британская Ассоциация управления проектами (Association for Project Management, APM) описывает это так: «Анализ рисков и управление ими — это процесс, который позволяет видеть как отдельные рисковые события, так и общий риск, и проактивно ими управлять, достигая успеха путем снижения угроз, реализации возможностей и получения наилучших результатов».
Проект, который не поддерживается руководством, в который не вовлечены стейкхолдеры и для которого не практикуется строгий подход к выявлению рисков и управлению, имеет повышенный риск неудачи.
Рассматривать риски нужно в самом начале проекта, чтобы на основе сделанных выводов можно было принять решения относительно области воздействия, процессов и ресурсов.
Управление рисками — это не просто процесс, это культура. Том Уилсон (Tom Wilson), директор по управлению рисками компании Allianz, напоминает: «Управление рисками — это культура, а не культ. И работает она только тогда, когда ее практикуют все, а не только лишь несколько первопроходцев».
С другой стороны, существуют риски, которые могут пойти на пользу проекту. Например, изменение правил организации может устранить бюрократию и сэкономить ваше время. Такие позитивные риски называют «возможностями», в отличие от негативных рисков — «угроз». Подробнее об этом написано в нашем посте «Что такое позитивные риски в управлении проектами?»
Что такое жизненный цикл и процесс идентификации риска?
Первый шаг процесса управления рисками — идентификация рисков. Вот как этот шаг описан в нашем руководстве «Оценка рисков проекта»: «Составьте список всех возможных рисков и возможностей, которые только могут прийти вам в голову. Если вы будете сосредоточены на одних лишь угрозах, вы можете упустить шанс предложить заказчику неожиданную ценность».
Последняя часть определения убедительно доказывает необходимость включения позитивных рисков в планирование — вы должны использовать любую возможность, чтобы удовлетворить стейкхолдеров.
Как же выявляют риски? Для этого существуют различные концепции, и вы должны выбрать ту, которая лучше всего соответствует практике работы и ресурсам вашей организации. Институт управления проектами (Project Management Institute, PMI), например, опубликовал исчерпывающее руководство, в котором подробно объясняется его модель выявления рисков.
Жизненный цикл идентификации рисков работает, как подпроект, и представляет собой процесс, который обеспечивает ключевые элементы общего плана управления рисками. Процесс идентификации рисков имеет определенную структуру и состоит из шести этапов:
- Типовая спецификация
- Базовая идентификация
- Подробная идентификация
- Внешняя перекрестная проверка
- Внутренняя перекрестная проверка
- Завершение отчета
Как определяются риски при управлении проектами
Для краткости мы сосредоточимся на первых трех шагах, которые охватывают идентификацию рисков; последующие шаги необходимы для проверки и формализации выводов в отношении общего объема проекта.
Типовая спецификация
Это заявление о наличии риска, основанное на полученной информации о причинах, последствиях, воздействии, областях риска и событиях. Зафиксировать все это в определенной последовательности помогает структурированный шаблон.
Базовая идентификация
Это ответ на два вопроса о потенциальных рисках: почему с данными рисками должны (или не должны) столкнуться именно мы, и сталкивались ли мы с ними ранее. Первое можно получить с помощью SWOT-анализа, а второе обычно берется из отчета по результатам проекта или из базы знаний.
Подробная идентификация
Это более трудоемкий шаг, чем предыдущие, но он обеспечивает детализацию, необходимую для верной оценки риска. PMI называет пять необходимых инструментов:
- Интервьюирование
- Анализ предположений
- Анализ документов
- Дельфийский метод
- Мозговой штурм
Завершив эти шаги, вы должны классифицировать риск на следующем этапе — в ходе внешней перекрестной проверки. Об этом мы пишем в статье «Структура разбивки рисков».
Пятый этап — это внутренняя перекрестная проверка, в ходе которой риски сопоставляются с соответствующими частями работ. На этом этапе у вас начинает формироваться представление о том, какие части проекта более рискованны, чем другие, и какие стратегии снижения риска следует принять.
В ходе завершения отчета выводы оформляются в виде серии диаграмм, охватывающих рискованные области, причины рисков и их действие.
Совет: ведите по всем вашим проектам реестр рисков, к которому вы можете обращаться, приступая к новому проекту — для этого можно использовать такой инструмент, как Wrike.
Примеры идентификации рисков
Приведем пару примеров: первый основан на методологии PMI, описанной выше, а второй отражен в онлайн-реестре рисков.

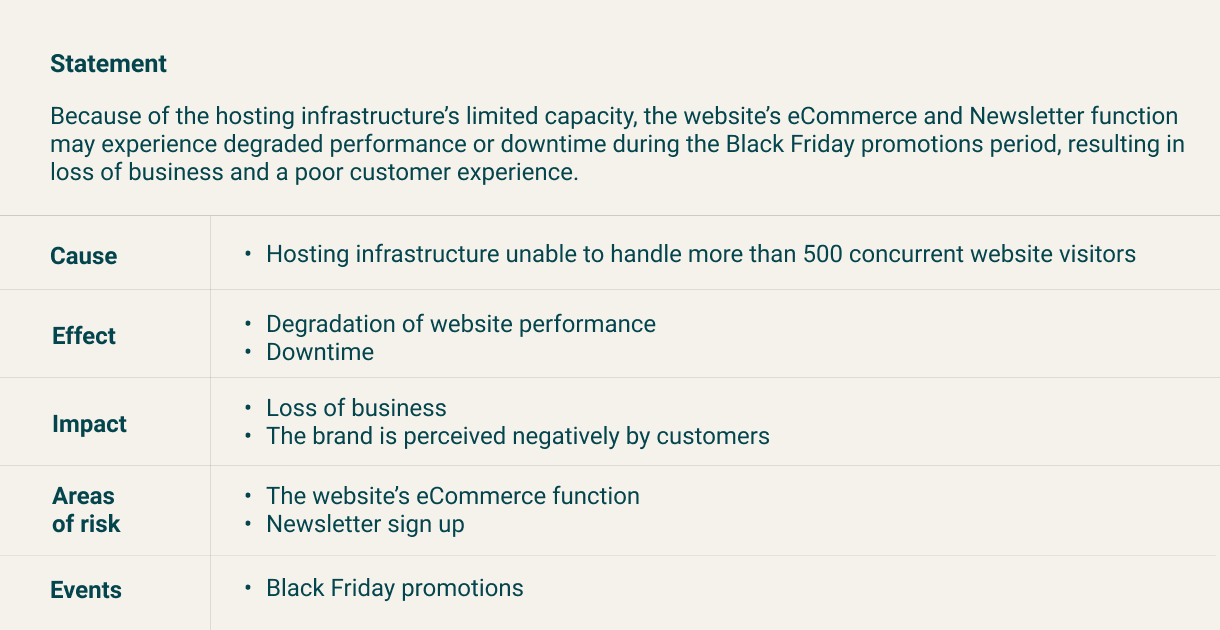

Пример идентификации риска 1

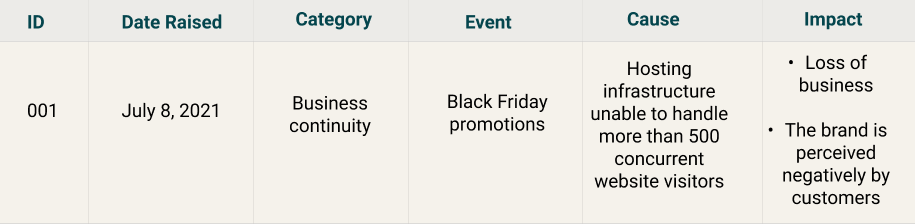

Пример идентификации риска 2
Эти два примера не обязательно представляют альтернативные подходы. Скорее, первый является шаблоном идентификации риска, а второй — пример из реестра рисков с той же информацией.
При использовании онлайн-инструмента управления проектами становится намного проще управлять обоими процессами, обеспечивая прозрачность для заинтересованных сторон.
Как составить план управления рисками
Думайте о найденных вами рисках как об основе вашего плана управления рисками, в который обычно входят следующие части:
- Выявление рисков
- Оценка рисков
- Распределение ответственности за те или иные риски между участниками проектной команды
- Реакция на риски
- Планирование постоянного мониторинга новых рисков и их устранения
К моменту завершения этапа выявления рисков у вас уже будет подробная информации по каждому риску, и вы сможете оценивать их, назначать ответственных и определять меры реагирования.
Но на этом работа не прекращается. По мере реализации проекта нужно отслеживать и выявлять новые риски. Важна и ответственность за риски, поэтому должны быть определены процессы коммуникации и эскалации. И это приводит нас к следующему вопросу: кто должен контролировать риски?
Кто должен контролировать риски?
В крупных организациях риск-менеджеров назначают из числа руководителей высшего звена, часто формируются комитеты по рискам с участием представителей различных департаментов, которые отчитываются перед генеральным директором и советом директоров. В таких компаниях управление рисками также регулярно контролируется извне.
Для небольших предприятий используется более легкая модель, но выявление рисков и управление ими всегда должно оставаться приоритетом.
Рекомендуется распределять обязанности в самом начале проекта, соотнося при этом организационные роли участников команды и их обязанности. Вот как это может выглядеть для крупных организаций.
- Спонсор проекта
Несет общую ответственность за проект, имеет представление о плане управления рисками и утверждает его. - Менеджер проекта
Несет общую ответственность за управление рисками, включая коммуникации и эскалации. - Ответственный за риск
Это может быть член команды проекта или стейкхолдер, который входит в команду и отвечает за тот или иной риск. - Комитет по рискам
Имеет представление о рисках каждого проекта организации.
В небольших организациях владельцы бизнеса часто являются спонсорами проектов, а комитеты по рискам создаются реже. Наиболее добросовестные учредители оптимизируют для себя процессы управления рисками так, чтобы они работали достаточно эффективно.
Использование Wrike для управления (и митигации) рисков
Управление рисками — критически важная и весьма существенная часть управления проектами. К тому же оно довольно дорого стоит, если учесть, что на него может уходить до 20% всего проектного времени.
Тем более странно, что многие крупные организации все еще полагаются на устаревшие инструменты управления рисками, такие как текстовые документы, электронные таблицы и электронная почта. По сути дела это само по себе создает всевозможные риски. Сколько файлов еще должно пропасть, и сколько раз должна всплыть старая версия документа, чтобы об этом задумались?
Используя современный, универсальный и мощный инструмент управления проектами, такой как Wrike, вы одновременно повышаете эффективность ведения проекта и снижаете риски. И вот почему:
- Ваши процессы идентификации рисков и управления ими централизованы и легко доступны
- Для облегчения выполнения этапов плана управления рисками можно разрабатывать специальные рабочие процессы
- Чтобы проще было находить одни и те же риски в разных проектах, можно создавать для них дополнительные уровни категоризации и тегов
- Система предупреждает о наиболее критических и высокоприоритетных рисках
- Вы всегда в курсе событий и получаете отчеты одним щелчком мыши
- Коммуникации и совместная работа идут в режиме реального времени
Если вам кажется, что это может помочь вам рационализировать ваши процессы управления рисками, вооружитесь Wrike для вашего следующего проекта. Прямо сейчас загрузите бесплатную двухнедельную пробную версию и начните использовать Wrike для управления рисками проектов любого размера.
Спасибо за интерес к нашей электронной книге!
Загрузите его сейчасМы также отправили ссылку на электронную книгу на ваш адрес электронной почты для вашего удобства.
